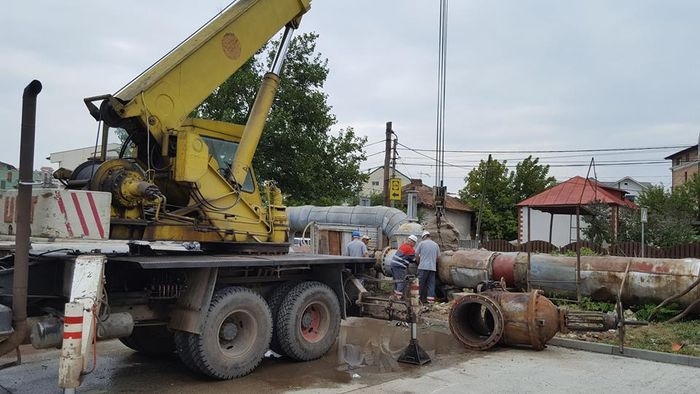

Aproximativ 25% din angajații Veolia Energie Iași (110 persoane) și 20 de colaboratori externi s-au mobilizat pentru a executa în paralel 38 de intervenții în mai puțin de 48 de ore.
În zilele de 23 și 24 august, echipele au realizat o acțiune integrată în cadrul căreia au efectuat intervenții la CET Tudor (23), pe rețelele primare (12) și secundare (3), lucrări menite să pregătească derularea în condiții optime a sezonului de încălzire 2016-2017 și care au necesitat sistarea apei calde în Muncipiul Iași.
Daca, pana acum 4-5 ani, furnizarea apei calde era oprita timp de aproximativ 4 saptamani in timpul verii, colegii nostri s-au pregatit impecabil si anul acesta, iar actiunea integrata derulata de-a lungul a mai putin de 48 de ore a fost organizata pana in cele mai mici detalii din respect pentru iesenii carora dorim sa le furnizam apa calda si caldura la un grad cat mai inalt de calitate si continuitate atat in timpul sezonului de incalzire, cat si in afara acestuia.
Lucrarile au fost finalizate cu 4 ore inainte de momentul estimat, iar cazanul de la CET Tudor a fost pornit inca de la orele 02h00 noaptea trecuta, actiune urmata de inceperea incarcarii si punerii sub presiune a magistralelor de termoficare.
Până în momentul de față, s-a reluat deja furnizarea apei calde în zonele: Tătărași, Metalurgie, Socola, CUG, Nicolina, Galata, Frumoasa, Bularga, Bucium, Tudor Vladimirescu, Centru și Independenței.
Clienții Veolia Energie Iași din zonele Alexandru cel Bun, Dacia, Gară, Canta, Păcurari, Cantemir și Podul de Piatră vor beneficia din nou de apă caldă cel târziu la orele 22.00.
